赢得值原理的内容,赢得值法计算公式


赢得值法的定义

  赢得值法(Earned value Management,EVM)是一种能全面衡量工程进度、成本状况的整体方法,其基本要素是用货币量代替工程量来测量工程的进度,它不以投入资金的多少来反映工程的进展,而是以资金已经转化为工程成果的量来衡量,。

赢得值法三个基本参数及计算公式

  1。
  计划值(PV),也称为BCWS(计划工作的预算成本)。
  指在项目实施过程的某一阶段,计划工作量所需的估计工时(或费用)。
  计算公式如下:PV=BCWS=planned workload*budget quota 2. AC(实际成本)也称为ACWP(已完成。

赢得值法三个基本参数及计算公式

赢得值法 如何判断效率高低

  这样较为片面,还要结合SV=BCWP-BCWS来分析,结合进度偏差更能说明问题,费用偏差因为工程量都是一样的,只是单价不同而与,进度偏差是工程进度问题,单价是一个数,只有把费用偏差和进度偏差结合起来,才能正确的、全面的评价。

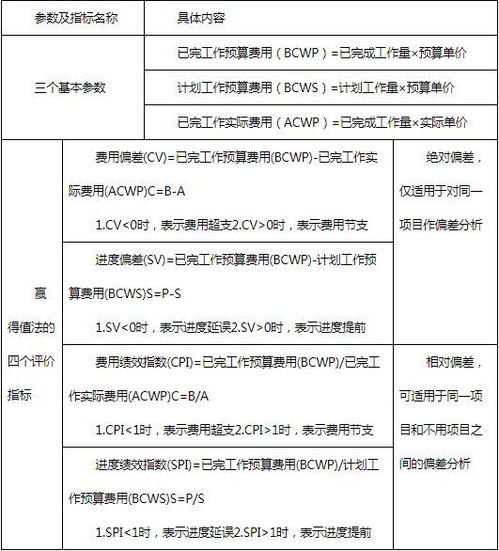

赢得值法的评价指标

  赢得值法是对项目费用和进度的综合控制,可以克服过去费用与进度分开控制的缺陷,即当我们发现费用超支时,很难立即知道是由于费用超出预算还是由于进度提前。
  相反,当我们发现费用低于预算时,也很难立即知道是由于费用节省还是。

赢得值法的评价指标

赢得值法的基本参数

  1、已完工作预算费用已完工作预算费用BCWP(Budgeted Cost for Work Performed或赢得值(EV,Earned Value))是指在某一时间已经完成的工作(或部分工作),以批准认可的预算为标准所需要的资金总额,由于业主正是根据这个值。
